定位焊的核心工藝措施
定位焊,又稱點固焊,是焊接前為裝配和固定焊件接頭位置而進行的短焊縫操作。別看它只是“臨時固定”,實則是正式焊縫的組成部分,其質量直接決定整條焊縫的成敗。以下是定位焊的核心工藝措施。

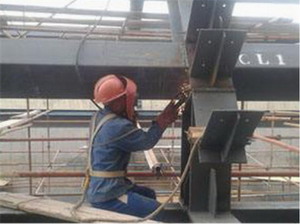

(定位焊的工藝措施)
一、焊材與預熱須與正式焊接一致
定位焊所用焊條應與主焊縫完全相同,焊前需按規定烘干。焊件需預熱時,定位焊同樣要預熱,且溫度取正式焊接預熱參數的上限值,預熱范圍覆蓋焊點周邊約150毫米,以減小溫度梯度帶來的應力集中。
二、電流宜大不宜小
定位焊縫短、冷卻快,焊接電流應比正式焊接高10%至15%,確保足夠熔深,避免未熔合缺陷。大厚度工件定位焊時,電流還可適當再提高5%。
三、起弧收弧必須圓滑過渡
起頭和收尾處切忌過陡,應形成平滑弧面。收弧時可增加擺動頻率、延長停留時間,或利用衰減裝置過渡1至2滴熔滴填滿弧坑,有效防止弧坑裂紋——這是定位焊中極為隱蔽卻危害不小的缺陷。
四、避開應力集中區域
焊縫交叉處及方向急劇變化處不宜定位焊,應離開上述位置50毫米以上。這些區域本身應力集中,再疊加定位焊的熱輸入,極易誘發裂紋。
五、焊縫尺寸嚴格受控
定位焊縫高度不超過設計焊縫的2/3,長度通常控制在10毫米至30毫米,以越小越好為原則。含碳量大于0.25%或厚度超16毫米的焊件,低溫環境下定位焊后應盡快打底,否則須采取后熱緩冷措施。
六、缺陷零容忍
發現裂紋、夾渣、未焊透等缺陷,必須清除后重新焊接,絕不允許將隱患留在正式焊縫中。
定位焊雖小,卻是焊接質量的“起點控制”。把好這一關,才能為后續焊接奠定堅實基礎。
陜西鋼構熱線:029-86252006
華邦鋼構網址:m.ahdgbz.com
聯系地址:陜西省西安市北關正街35號方興大廈8樓
行業動態
- 如何進行鋼構的疲勞試驗
- 鋼構焊縫出現未焊透的防
- 如何顯著提升鋼構網架的
- 焊接變形控制關鍵技術規
- 如何提升巨型支撐外筒的
- 解析焊縫錯邊的有效防治
- 如何提高鋼構的抗力?
- 巨型框架體系的構成
- 防控鋼材疲勞斷裂的四大
- 解析結構動力測試的要求
公司動態
行業動態
- H型鋼的主要特征
- 鋼構工程梁和柱的剛接以
- 如何給鋼構廠房進行采光
- 鋼構工程引弧板、引出板
- 鋼構廠房的柱間垂直支撐
- 搭建鋼構廠房閣樓都有哪
- 鋼構住宅的柱間支撐系統
- 鋼構廠房樓承板施工方法
- 鋼構廠房的抗震縫和沉降
- 鋼構廠房地基下沉的處理





鋼構廠房
